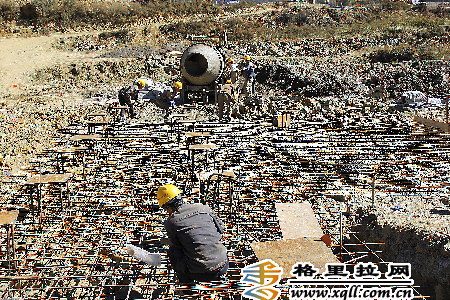

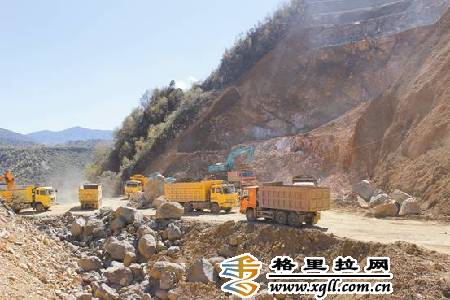

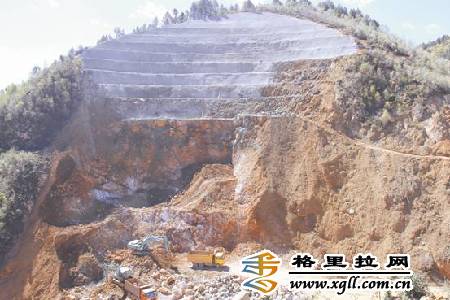

香格里拉網訊 ( 記者 和金蓮 楊云萍)小中甸水利樞紐工程各標段施工有條不紊推進,自開工至9月,累計完成投資50781.99萬元。 據悉,工程于2012年3月27日成功截流,主壩圍堰于5月2日填筑至設計高程,較計劃工期提前8天完成,為今年工程的防洪度汛打下堅實的基礎。目前,擋水工程主壩左、右岸壩頂邊坡開挖、左岸壩基開挖、右岸壩基開挖正在進行,基本完成主壩右岸邊坡噴錨支護工作。累計完成主壩兩岸壩肩邊坡土石方開挖約10.1萬立方米,錨桿安裝992根,噴砼約675立方米,掛網鋼筋16噸。副壩土石方開挖累計完成4000立方米,完成砂石料場場地平整和設備基礎砼的澆筑、部分混凝土拌合站基座砌筑、恢復跨舍池河便道,根據工程需要,完成場內臨時交通工程的建設。此外,場內基本完成副壩至廠房公路、主副壩之間公路土石方開挖及回填工作,完成副壩至廠房進場公路、樁號段外側擋墻及廠房渣場的漿砌石擋墻砌筑,沿路排水溝完成20%。截止10月20日,累計完成土石方開挖16萬立方米,公路填方4萬立方米,漿砌石2000立方米,沿路排水溝500米等。 |
